“生產基地外電源改造施工,場區兩座總配電站外電源單路分批次停電!”豐臺供電公司的通知如一道命令,航天二院長峰新聯公司26車間第一時間積極響應,立即開啟了一場不能有絲毫失誤的“供電保衛戰”。
未雨綢繆 以系統思維統籌全局
公司高度重視、精心策劃,為確保最大限度降低停電對科研生產的影響,結合各業主單位科研生產實際,通過對運行數據詳實分析、多輪次集體討論、實地勘察和現場模擬,制定了精細化、規范化的倒閘實施方案和應急處置預案,利用6月下旬兩個周末的夜間分四次進行高壓倒閘操作。
本次倒閘操作范圍包括4座配電站30余座變電站,覆蓋廣、涉眾多、時間緊、任務重,涉及多站點、多專業、多班組協同開展,是一次對車間電力保障和應急響應能力的全面檢驗。為確保萬無一失,公司26車間第一時間成立倒閘操作專項小組,由車間主任牽頭掛帥,統籌調度動力運行、物業服務、技術支持等多方力量,以網絡細化到組、壓實責任,明確各站點人員分工、分解各崗位職責、明晰每名操作人員每個步驟的操作規程,構建“人人有責、層層負責、環環相扣”的責任鏈條。動力運維與物業服務的緊密協作,為準確、高效操作奠定了堅實基礎。
充足準備 以高標準筑牢安全防線
為確保操作萬無一失,公司26車間供電運維組接到調度令后迅速響應,第一時間進入備戰狀態,加班加點完成操作票填寫、模擬操作確保每步操作清晰可控、每項指令準確無誤。提前備齊安全工器具、應急照明及通訊設備,逐一進行功能測試,確保關鍵時刻“拉得出、頂得上、打得贏”。供電運維組、電力維修組、物業項目部聯合演練,針對可能的突發情況提前準備應對措施。操作當日,相關領導親臨一線坐鎮指揮,倒閘過程全程堅守。

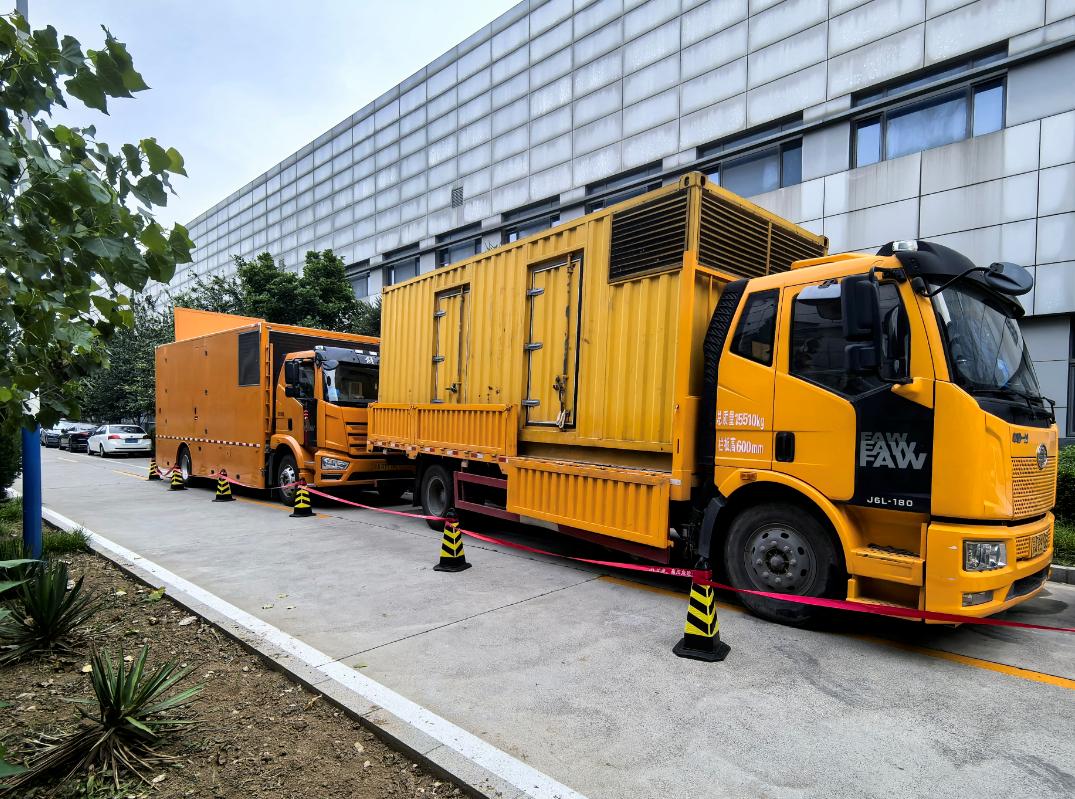

為應對單路電源運行風險,確保重點負荷保障,公司協調6臺應急發電車就位。提前確認應急發電車位置、電源接入點、敷設臨時線路,全面提升特殊時期供電保障能力。
高效執行 以專業操作保障科研運行

6月20日晚十點,隨著調度指令下達,首次倒閘操作正式啟動。各站點按照既定方案有序操作,班組間密切配合、動作規范、節奏緊湊,現場秩序井然、操作精準高效。隨后三次高壓操作分別于6月22日、27日、29日同一時段開展,均順利完成。
特別是在站房倒閘中,突遇老舊高壓設備機構卡滯、拒動拒分情況,公司26車間迅速啟動應急處置預案,倒閘操作小組在確保安全的前提下,采取手動分合、潤滑輔助、拆裝部件等方式精準排除故障,有效保障了整體操作流程的連續性和穩定性。
巧抓窗口 以主動作為服務發展大局
在緊張的停電窗口期內,倒閘操作專項小組主動作為、乘勢而上,同步完成了多項重要檢修任務。一方面,對變電站高低壓設備進行深度巡檢和狀態評估,及時排查并處理部分需停電處理的隱患問題;另一方面,高效推進二院生產基地二期電增容改造項目6座變電站應急電源接入點改造工作,為后續工程的順利實施打下堅實基礎。此舉雙重鞏固了場區用電安全,也為二期電增容改造工程的順利推進奠定了堅實基礎。
6月30日凌晨兩點,隨著最后一次操作任務圓滿完成,長峰新聯公司電力團隊以高效協同、精密組織與精湛技術,成功守護了科研生產的電力“生命線”。后續,長峰新聯公司將始終堅持“安全穩定、精準高效、智能低碳”的動力運維理念,以此次成功實踐為契機,持續優化電力運維管理體系,淬煉應急響應能力,為公司和二院高質量發展注入高效動能。 (文/孟延婷 佟唯)
